福建送變電公司:鏖戰攻堅特高壓  建設電力“新蜀道”

2025年08月31日09:54 | 來源:人民網
小字號

“吊車操控人員注意平穩起吊塔材,高空作業人員觀察好吊車吊臂與鐵塔距離,准備接收塔材。”8月29日,在四川省德陽市阿壩-成都東1000千伏特高壓交流工程(15標)(以下簡稱阿壩-成都東特高壓工程)7R047號塔,現場負責人汪力指揮協調塔材吊裝與高塔組立,現場大型機械轟鳴,施工人員正在緊張有序地開展作業。

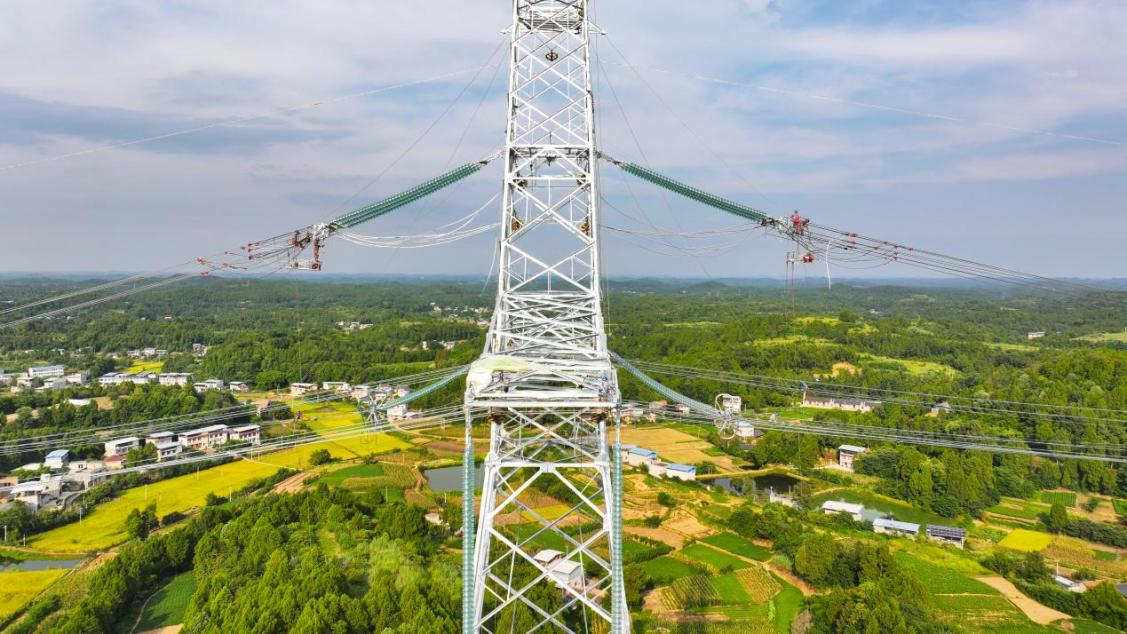

作業現場

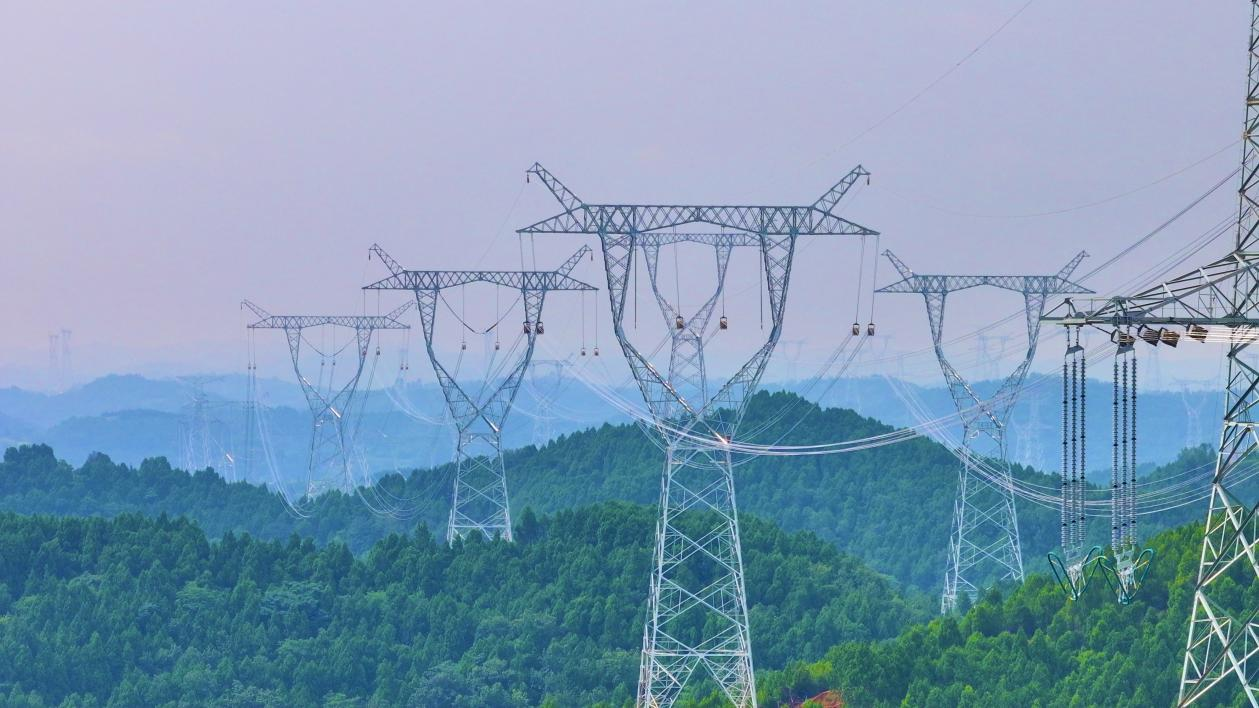

作業現場

阿壩-成都東特高壓工程起於阿壩1000千伏變電站,止於成都東1000千伏變電站,途經阿壩、綿陽、德陽、資陽4個市州。由福建省送變電工程有限公司(以下簡稱福建送變電公司)施工的阿壩-成都東特高壓工程(15標)起於綿陽市,止於德陽市,線路全長85.568公裡,新建鐵塔176基。

當日,正在進行組立的7R047號塔全高120.5米,為該標段的最高塔。項目部採用200噸與400噸吊車協同作業的方案,先以200噸吊車完成底部至瓶口段組立,再以400噸吊車進行曲臂及上部吊裝,實現流水化作業,保障高塔組立的安全與效率。

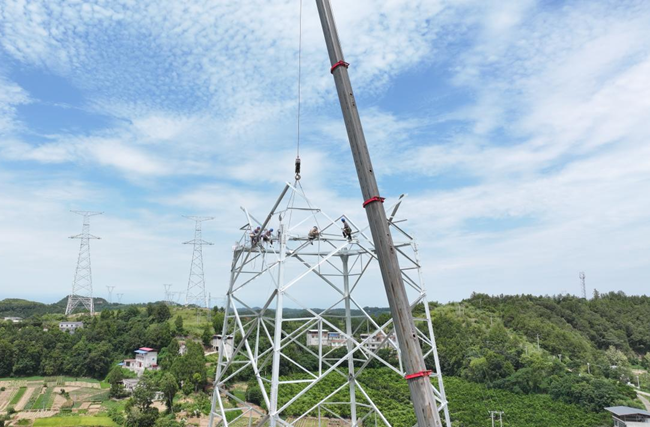

作業現場

作業現場

“針對本標段地形開闊、連片性強的特點,項目部科學統籌核心工序,全線鐵塔均採用落地雙搖臂抱杆和吊車相結合的方式,平均10天即可完成1基百米級鐵塔的組立,序時進度在工程全線中處於領先。”福建送變電公司該標段項目經理王海說,“施工高峰期時,現場投入12個班組超300人,以及20余台大型機械設備,踐行‘機械化代人、智能化減人’的現代工程建設理念。”

為加快工程進展,項目部採用“立塔與架線並行”的作業模式,有效減少了工序銜接的等待時間,壓縮了整體工期。架線施工中,面對首檔線路同時跨越省道及電力線路的復雜情況,項目部在前期充分計算論証的基礎上,採用了“2ב一牽四’”架線方案,利用4套獨立的張力機同步展放同相的8根子導線,大幅提升了放線效率。施工過程中,高空作業人員全程緊盯導線走向,實時監測導線速度、走板位置及滑車狀態,地面關鍵點設置專人值守,嚴密監控導線弧垂,確保安全距離符合規范要求,無人機巡航捕捉過程異常,構建“低空+地面+雲端”三重立體監護網。

作業現場

作業現場

作業期間,工作人員克服暑熱與降雨交替的惡劣天氣,全天候堅守現場,安全高效地完成了首檔架線任務。

“接下來,我們將繼續嚴格把控工程質量和進度,同步推進絕緣子、防震錘、間隔棒等附件的安裝工作,並開展首輪自檢驗收及消缺,確保工程‘零缺陷’投運,為建設這條電力‘新蜀道’提供堅實可靠的支撐。”福建送變電公司該標段施工項目總工薛海杰表示。

據了解,阿壩-成都東特高壓工程預計2026年建成,作為服務成渝地區雙城經濟圈建設的重大工程,該工程建成后可將川西清潔電能送至環成都城市群負荷中心,對於推動能源綠色轉型、構建西部立體樞紐大電網格局具有重要意義。(文/圖 嚴志輝)
