福建送變電公司:綜合檢修強電網  迎峰度冬添保障

2025年12月02日17:30 |
小字號

“已到達第一個間隔棒位置,申請拆開進行檢查……零部件沒有鬆動,沒有和導線產生磨損跡象,現在進行恢復!”12月1日,在寧德市蕉城區,福建省送變電工程有限公司(以下簡稱福建送變電公司)運檢人員正在高空走線,對特高壓1000千伏都榕線路進行綜合檢修。

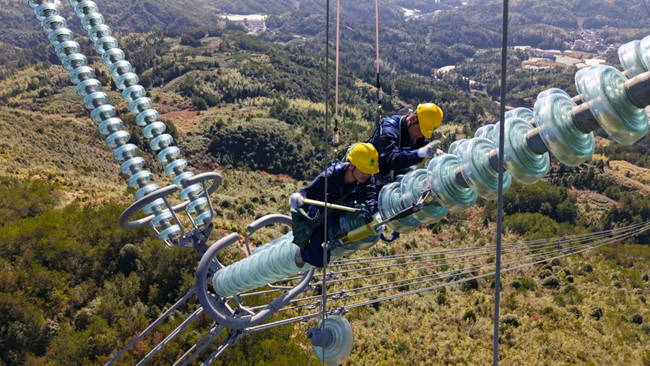

檢修現場

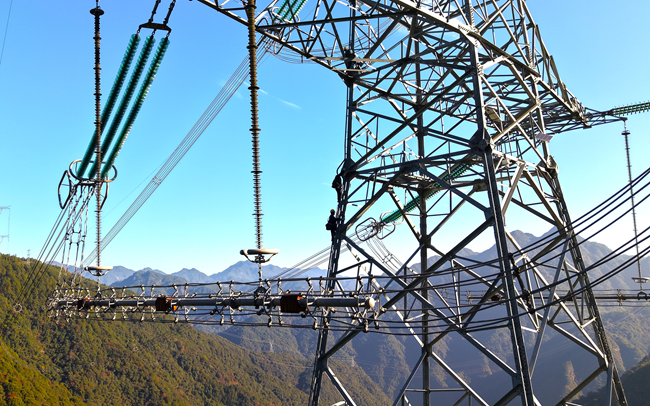

檢修現場

11月以來,福建省天氣冷暖轉換頻繁,供電供暖需求攀升,電網負荷將迎來冬季高峰。為確保低溫天氣下電網安全穩定運行,保障企業生產和居民生活用電可靠,福建送變電公司提前部署,開展線路冬季檢修,為電網“強筋健骨”,筑牢冬季用電防線。

都榕線起自浙江蓮都變電站,終至福建榕城變電站,是福建省首條特高壓交流輸電線路,也是閩浙電力能源輸送的重要通道,對省間電網互聯、電力可靠供應發揮著至關重要的作用。本次線路檢修時間自11月26日至12月15日,為期20天,福建段線路穿越山嶺起伏、地形復雜區域,覆蓋171.288公裡,共計鐵塔359基。檢修內容涵蓋高空走線巡查、金具檢查、絕緣子清掃與測零、缺陷消除及162基合成絕緣子更換等多項任務。福建送變電公司組織近220名運檢人員,共組成7個綜合檢修組、1個缺陷消除組、1個高空走線組、17個絕緣子更換作業組協同作戰,全力確保檢修工作安全高效推進。

檢修期間,全體作業人員嚴格執行標准化作業流程,全面落實防觸電、防高墜、防墜物等安全措施,強化全過程安全質量管控。現場每基鐵塔裝設布控球,對作業現場全過程可視化監控,運檢人員通過監控中心實時進行監測,同時監控多個作業點狀態,實現“一屏看全域”。

檢修現場

檢修現場

“本次檢修線路長、計劃作業時間短,我們深化‘人巡+機巡+在線監測’模式,推動檢修工作向智能化、精益化邁進,相較往年提升了近20%的效率。”特高壓霍童巡檢站站長方銳說道。

早前,借助無人機勘測,運檢人員發現都榕Ⅰ線349號塔一片絕緣子存在自爆現象。檢修當日,六名專業人員攜帶滑車、卡具、套筒扳手等工器具趕赴現場進行缺陷處理。在工作負責人蔣盛錦明確作業流程和安全注意事項后,兩名人員登塔來到缺陷點位,借助液壓絲杆的受力調節,平穩拆卸自爆絕緣子的固定金具。隨后,地面人員與塔上人員密切配合,吊裝新絕緣子進行安裝。整個過程分工明確,既保障了作業安全,又提升了更換效率,僅用1小時左右時間便完成自爆絕緣子更換,及時消除電網安全隱患。

此次特高壓線路綜合檢修完成后將為冬季用電高峰期電網安全運行筑牢堅實屏障。福建送變電公司將結合冬季電網運行特點,加強對輸電線路運維巡視,強化應急值守確保快速響應,護航電網設備在低溫天氣平穩運行,讓溫暖過冬更有保障。(文/圖 嚴志輝)
